记者 杨柳 黎贵波 通讯员 李俊蕾 王辰薄
5月30日,楚能新能源襄阳70GWh锂电池项目(简称楚能襄阳项目)的配套电源——220kV启航变电站(电源来自于220kV伙牌变电站),及全长9.6公里的启航专线全部建成,具备送电条件。
随后,在国网湖北省电力有限公司的统一调度下,全网启动送电测试、检测工作。6月4日上午,启航变电站完成正式送电,至此,全长9.6公里的楚能襄阳项目外线电力“大动脉”正式通电,将为楚能襄阳项目8月底正式投产提供安全、稳定、充足的电力保障。
这是高新区坚持将“服务走在企业需求之前”的生动写照,兑现了楚能襄阳项目电力保障“一天不让项目等”的承诺。
“五化”管理析出81项任务
1年工期压缩至5个月
今年2月,楚能新能源股份有限公司(简称楚能公司)与襄阳市委、市政府决定:楚能襄阳项目投产时间提前至8月底,比原计划提前两个月。按照这个节点,5月底,楚能襄阳项目设备就要开始进场安装。高新区将电力要素保障就位时间定在5月30日。
靠着“推土机”精神打底,高新区把一个个“不可能”变成了“可能”。他们以5月30日为时间节点,在“五化”管理模式引领下,先将楚能襄阳项目电力保障工程拆解为81项具体任务,制定了涵盖31项工作内容的《供电工作任务清单》,再结合实际需求,进一步拆分为220kV启航变电站建设、9.6公里外线接入两大工程,分别制定包含23项工作内容的《外线接入工程施工建设清单》和包含27项工作内容的《启航变电站施工建设工作清单》,硬是把平均需要一年的电力设施建设工期压缩到了5个月。
6月3日,记者在楚能襄阳项目指挥部会议室看到,由多个市直部门参与、高新区及襄州区5个镇办负责实施的81项电力保障具体工作,已明确完成时限、责任单位、责任人,全部上墙公示,正逐项按节点推进销号。
在当天的楚能襄阳项目送电保供专题会议上,高新区党工委委员、管委会副主任乔军强说,高新区以“五化”管理为策,排除了楚能襄阳项目电力保障工程建设的千难万难,这项复杂程度超乎想象的工程按时建成投运,创造了又一个“高新速度”。
服务与建设全流程提速
按节点完成投运目标
6月2日,记者来到220kV伙牌变电站,二次设备室已经封闭。该站自5月31日启动送电工作以来,正以分秒必争的节奏有序推进。
220kV伙牌变电站是襄阳电网“十五五”投产的首个新建220kV基建工程,原计划9月30日投运。“为了服务楚能襄阳项目建设,国网襄阳供电公司毅然决然将投运节点大幅提前。”220kV伙牌变电站项目经理张丹丹说。
张丹丹介绍,自年初确定楚能襄阳项目送电节点以来,项目团队加班加点赶进度。在GIS组合电器安装调试阶段,施工人员采用“人员轮流换班、设备24小时不停”模式,仅用10天完成27台GIS组合电器的抽真空作业。5月31日3时,13143个保护装置点位接线校验、全站电气设备绝缘性能全部通过通关式试验考核。6月2日,随着1#、2#主变压器经过5次冲击试验合格,220kV伙牌变电站顺利投运。
外线施工同样分秒必争。启航专线项目负责人崔耀丹介绍,自项目提速以来,日均组织150名施工人员参建,创下单公里施工日均投入人力历史新高。同时,投入各类专业机械10余台,大幅提升基础开挖、塔材组立效率,为线路送电做好保障。
启航变电站建设项目是襄阳首个220kV工商业大型用电报装项目。国网襄阳供电公司营销运营中心业扩报装班副班长袁竞业介绍,中心拿到用电设计方案后,以总经理为项目长,组建跨专业柔性团队,与高新区、楚能公司、启航变电站建设方盛隆电气集团电力工程有限公司(简称盛隆电气)建立“日沟通、周协调”机制,将传统的“用户申请—供电方案—施工”串联流程,优化为“提前介入、并联推进”的超前服务模式,全流程时限压缩40%,打造本地同类业务办理时效新标杆。
在启航变电站建设过程中,营销运营中心创新推行分段验收模式:建成一部分、验收一部分、同步整改问题,最大限度压缩施工与验收空档期,确保变电站在5月30日达到运行条件。
把“不可能”变成“必达成”
4个月建成一座变电站
“4个月建成一座220kV变电站,难度极大,但是我们做到了!”盛隆电气项目负责人王欢说。
6月3日,记者穿过正在建设的天籁大道北段,启航变电站屹立眼前。“220kV变电站正常工期是一年以上,该项目从地基开挖到建成投运,我们仅用4个月。”王欢表示,这与襄阳市、高新区、襄阳供电公司提供的有力保障分不开。
王欢告诉记者,盛隆电气作为一家从襄阳起步的民营企业,这次回乡以行业最高标准服务家乡重点项目建设,非常值得。
走进启航变电站项目部,简易沙发上还放着被子。“办公室就是我们的休息室。”王欢说,作为项目负责人,需要及时协调解决问题,全天候驻守工地是家常便饭。
王欢坦言,这场“硬仗”之所以能打赢,缘于集团公司建立的“管理团队统筹协调+十大部门系统性支撑”协同机制优势:项目现场负责人拥有独立的管理权和决策权,遇事能快速响应、灵活决策;集团各部门提供从技术、产品到服务的“火速支援”,将启航变电站建设过程中的“不可能”变成“必达成”,在极限工期中跑出服务家乡的“加速度”。
“高新区从楚能襄阳项目长远发展考虑,高标准建成电力专线,并为启航变电站建设提供全生命周期服务,让公司能够全力扑在楚能襄阳项目主体建设和设备安装调试上。政企同心围绕8月底项目投产付出了最大努力,我们很感动。”楚能襄阳基地副总经理范志伟说,“现在电通了,后续的设备安装调试工作将进一步提速,也为6月中旬办公生活场地转移提供了根本保障。”
高新区主要负责人表示,从81项任务上墙到5月30日全线具备运行条件,这场电力攻坚战,为楚能襄阳项目8月底投产锁定了“满格”动能。随着供水、供气、道路等要素保障逐步到位,8月底楚能襄阳项目投产将顺利实现。

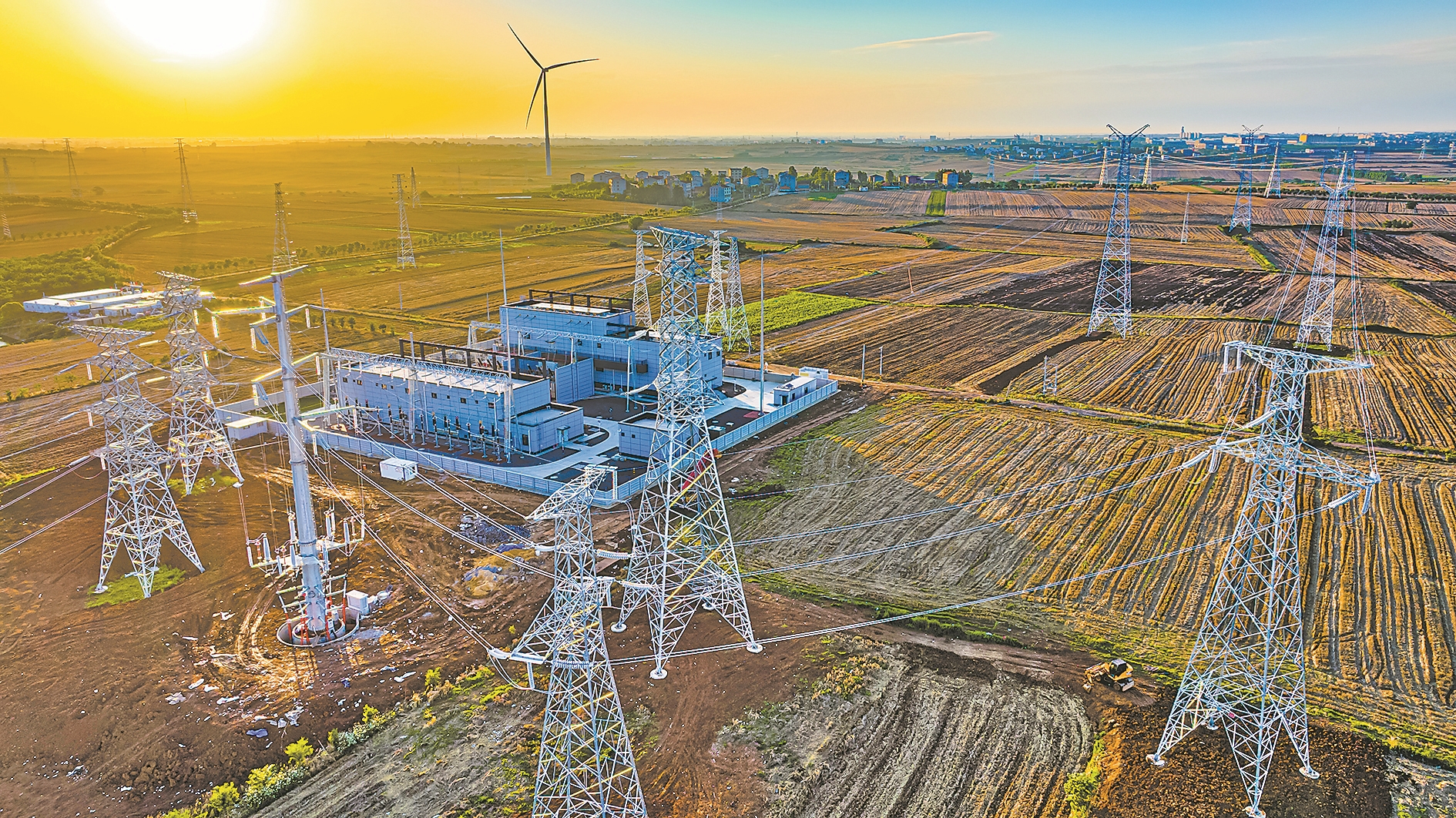

220kV伙牌变电站俯瞰。记者 黎贵波 通讯员 可健 摄
《襄阳日报》(2026年06月06日01版)
编辑:张紫悦
审核:杨羽航 终审:杨潇
